写在前面:博客停更两年,并不是没在写,而是产出都在内网。这两年我的主战场从「写代码」转向「设计企业级数字化平台 + 推动方法论落地」,期间反复打磨的核心命题就是——PMP 那套国际通用方法论,怎么在央国企的工程项目语境里跑得动。这篇当作复出第一弹,把心得拆成可复用的框架。完整的 460 行版本见站内 《方法论》 菜单。
一、为什么 PMP 在央国企工程项目里”水土不服”?
直接套 PMBOK 第七版的 12 项原则、5 大过程组、10 大知识领域,会撞上 4 堵墙:
| 维度 | PMBOK 假设 | 央国企工程项目现实 |
|---|---|---|
| 干系人 | 业主、PM、团队三方为主 | 集团公司 / 分公司 / 项目部 / 设计院 / 监理 / 业主代建 / 政府 / 审计 …… 7+ 方 |
| 决策链 | PM 有较大授权 | 决策走”三重一大”流程,PM 大多是执行层 |
| 变更控制 | CCB 评审即可 | 设计变更要走签证→报审→审计闭环,链路长 |
| 绩效度量 | EVM 挣值法即可 | 同时受集团经济运行考核、分公司利润考核、项目部成本台账三套尺子约束 |
结论:不裁剪直接套 PMBOK,要么落不了地,要么形式主义。
二、裁剪后的「央国企工程项目方法论」四层结构

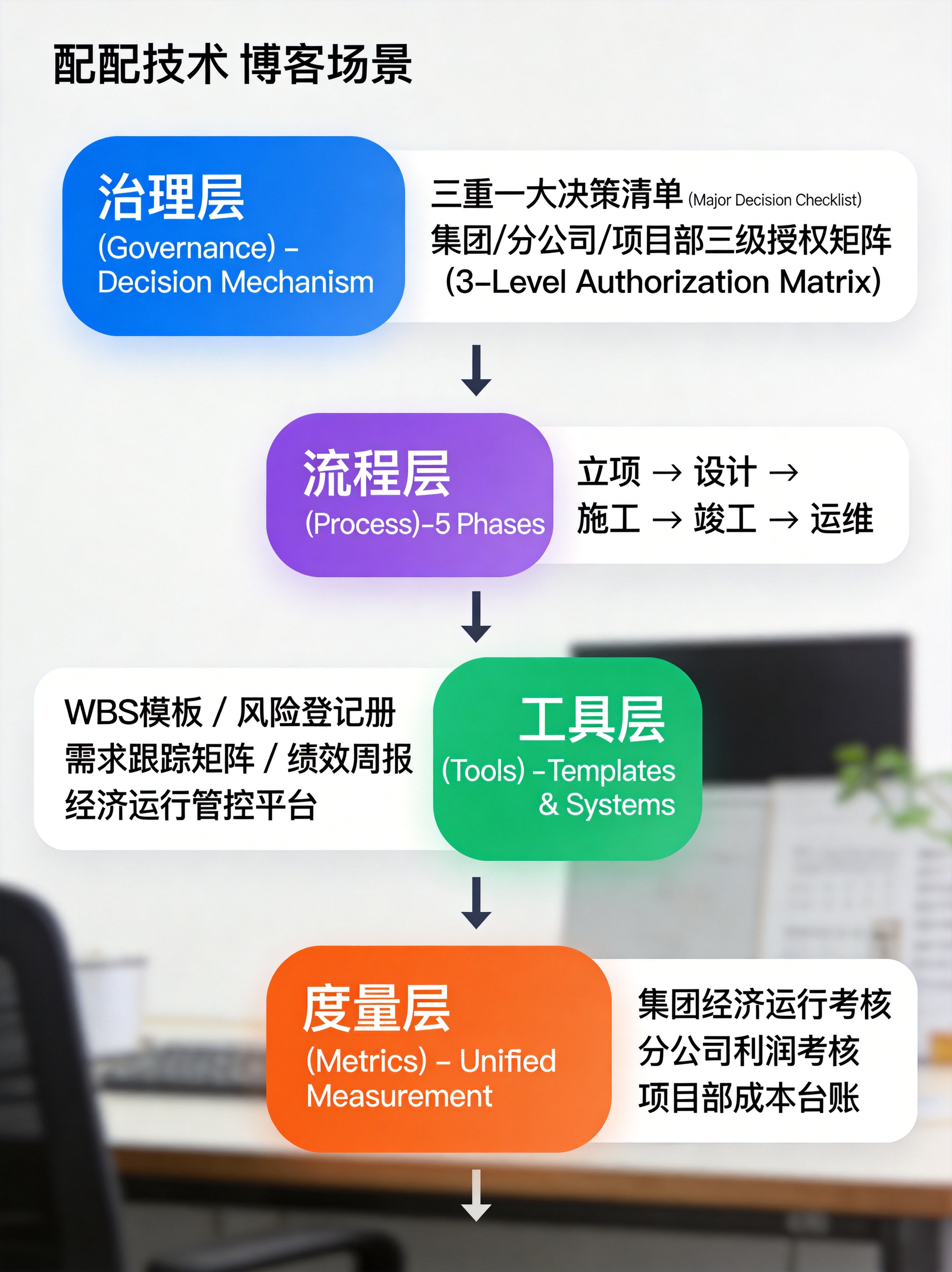

自上而下:治理层(决策机制)→ 流程层(五大阶段)→ 工具层(模板+系统)→ 度量层(三套尺子归一),每一层都由上层约束,并通过下层落地。
2.1 治理层:决策清单化
把 PMBOK 中模糊的”干系人参与”具象成三重一大决策清单,每个决策标注:
- 谁是签批人(集团 / 分公司 / 项目部)
- 触发金额或风险等级阈值
- 走流程的预计天数(用于排进度时反推)
2.2 流程层:五大阶段对应 PMBOK 五大过程组
| 工程项目阶段 | 对应 PMBOK 过程组 | 核心交付物 |
|---|---|---|
| 立项 | 启动 + 规划 | 立项书、可研、初版 WBS、风险登记册 V1 |
| 设计 | 规划 | 施工图、概预算、采购清单、WBS V2 |
| 施工 | 执行 + 监控 | 施工日志、月度产值、变更签证、绩效周报 |
| 竣工 | 监控 + 收尾 | 竣工验收报告、决算、经验教训库条目 |
| 运维 | 收尾 + 持续改进 | 运维交底、保修台账、复盘报告 |
2.3 工具层:方法论必须有系统承接
光有 Word 模板没用,必须落到系统里。我目前在主推的承接系统就是经济运行管控平台——把集团经济运行考核口径、分公司利润口径、项目部成本台账打通成一张数据流。
2.4 度量层:三套尺子归一
这是最难的一层。央国企的痛点在于同一个项目要算三套账:
- 集团口径(合并报表、应收账款周转)
- 分公司口径(利润 / 现金流 / 工程款回收率)
- 项目部口径(成本 / 进度 / 安全 / 质量)
裁剪方案是设计字段映射层,把项目部录入的成本台账自动汇总到分公司口径,再聚合到集团口径,一处录入、三处看见。
三、踩过的 3 个坑
坑 1:把方法论写成”理论文档”
症状:PRD 写了 100 页,项目经理不看。
解法:方法论必须配套 3 件套——清单(Checklist)+ 模板(Template)+ 系统(System)。
坑 2:忽视决策链长度
症状:进度计划按 PMBOK 排出来,每个变更都比计划晚 5-15 天。
解法:在 WBS 模板里默认嵌入决策窗口期,比如设计变更默认占用 7 天审批时间。
坑 3:考核口径冲突
症状:项目部完成产值的 KPI 达成,但分公司利润为负——双方扯皮。
解法:上线前先把口径映射表和领导拍板,写进系统的数据字典锁死。
四、写在最后
这套裁剪过的方法论,本质上不是”另一个 PMP 变种”,而是用 PMP 的语言去说央国企工程项目能听懂的话。
完整 460 行版本见 方法论菜单 ,包含:
- 4 大过程组 × 5 大阶段的详细 RACI
- 需求跟踪矩阵 / 风险登记册 / 项目绩效周报 等 7 套模板
- 经济运行管控平台的字段设计与 API 设计
下一篇:如果反响 OK,会写《经济运行管控平台的字段映射设计——一张表打通三套口径》。
关于我:白宁晗(laobai),某大型建工集团产品设计师 / 系统架构师,PMP 持证。这两年主导落地的项目包括:经济运行管控平台、AI 监控系统、施工成本管理系统等。欢迎在评论区交流,或邮件 lvsedehuanxiang@163.com / 微信 fancye_bai。
